Ponte sobre o Rio Preguiças avança desenvolvimento aos Lençóis (Foto: Divulgação)
Com um vão de 240 metros de extensão e 12 metros de largura, todo revestido em concreto, a ponte sobre o Rio Preguiças, em Barreirinhas, já está em fase avançada de construção e vai dar acesso ao Parque Nacional dos Lençóis Maranhenses, fazendo ligação entre a zona urbana e a zona rural do município. A estrutura contará com pistas de rolamento para veículos, pista para pedestres e ciclofaixa. Além de modernizar a cidade, a obra vai impactar, diretamente, a vida dos moradores da região e dos milhares de turistas que desembarcam no local para conhecer o paraíso natural de lagoas e dunas.
A obra, paralisada em abril deste ano pela Justiça Federal após liminar pretendida pelo Ministério Público Federal (MPF), em razão da deficiência de estudos ambientais apontada pelo Instituto Chico Mendes de Conservação da Biodiversidade (ICMBio), teve reinício dos serviços em setembro, depois de decisão judicial proferida no dia 11 do mesmo mês.
Mesmo com a Licença Ambiental conferida pela Secretaria de Estado do Meio Ambiente (Sema), os estudos de impacto ambiental foram reformulados para garantir a preservação e integridade do parque, como controle de acesso, sinalização com placas de advertências e proibições, sinalização do sistema viário nas zonas de dunas, melhoria do acesso ao povoado Atins, registro de construções existentes em áreas quilombolas, reordenamento dos acessos ao parque, aumento da fiscalização sobre obras e empreendimentos locais, além da implementação de infraestrutura de tratamento de esgotamento sanitário e logística de coleta resíduos sólidos urbanos com destino final correto.
“A reformulação dos estudos ambientais para atender às exigências de preservação do meio ambiente, solicitada pelo ICMBio, veio para chamar a nossa atenção e melhorar, ainda mais, o nosso desempenho na construção dessa grande obra que vai melhorar o acesso ao nosso principal destino turístico . A obra está com previsão de entrega para junho de 2024”, destacou o secretário Aparício Bandeira.
Serviços executados

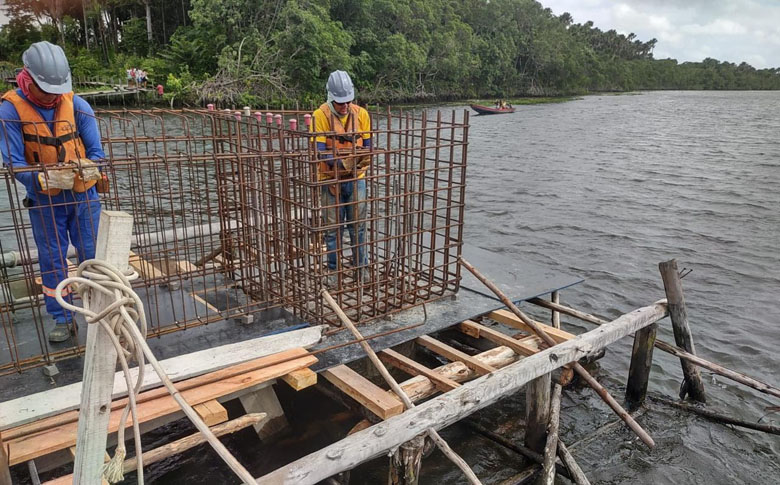

As fundações da ponte já foram finalizadas. As torres de madeira que auxiliavam a execução das fundações foram desmontadas. Também foi realizada uma verificação das excentricidades de todas as fundações para garantir que seus eixos sejam coincidentes com o projetado. É uma etapa de garantia de qualidade e segurança da obra.
Serviços em andamento
Demolição da parte superior das fundações para descobrir a ferragem que será parte integrante do bloco de apoio das vigas metálicas (arrasamento). Arrasamentos dos tubulões executados nos eixos 5, 6, 7, 8 e 9. Execução da forma e ferragem do bloco do eixo 5.
